AI基建正长出新一轮环保增量,这4个方向值得关注

AI基建正长出新一轮环保增量,这4个方向值得关注

发布日期:2026-08-12 作者:青山产业评论 点击:

导读:环保行业很少把自己看作 AI 基建的一部分。但算力中心越密集,水处理、节能改造、能源协同和安全退役的新甲方就越多。

过去几年,环保行业谈基建,习惯盯着污水处理厂、垃圾焚烧厂、管网和园区工程;谈 AI 基建,则更多盯着芯片、服务器、电力和数据中心。

两条线看起来相隔很远。

但当算力设施从建设期走向运行期,连接就出现了:高密度服务器产生的热怎样稳定带走,冷却用水从哪里来,老旧数据中心怎样降耗,绿电和余热怎样组织,设备退役以后如何清除数据、保存残值并合规处置,都要进入预算、合同和日常运营。

2025 年,我国智能算力规模达到 159 万 PFLOPS(FP16),累计建成 306 家国家绿色算力设施。算力继续扩张的同时,国家行动计划已经把低耗水冷却、再生水、余热、绿电协同和废旧设备循环写进同一套绿色发展安排。

政策方向已经清楚,真正需要判断的不是有没有需求,而是四类需求分别由谁采购、怎样验收、能否形成持续收费。


一、AI基建把环保从项目末端推向运行前端

传统环保工程大多从污染物和处理设施出发,围绕厂、站、网和设备组织投资。AI 基建带来的环境需求,起点却是保障服务器持续工作。

在数据中心,水处理、冷源和备电属于动力环境系统。验收不只看排放或设备参数,还要看负载波动、故障切换和维护窗口里能否维持业务可用。环境能力因此不再只位于项目末端,而是嵌入生产系统本身。

这也意味着,环保订单的甲方开始变化。

数据中心业主和运营商会采购内部水处理、冷源改造和动力环境运维;园区水务平台会建设再生水和工业废水系统;能源项目公司会组织绿电、蒸汽、冷量和余热;云厂商、运营商与资产管理部门会决定服务器怎样延寿、清除数据和退出。

环保企业面对的不再只是一个需要达标的排放口,而是一套不能停、需要持续测量、还要对结果负责的生产系统。

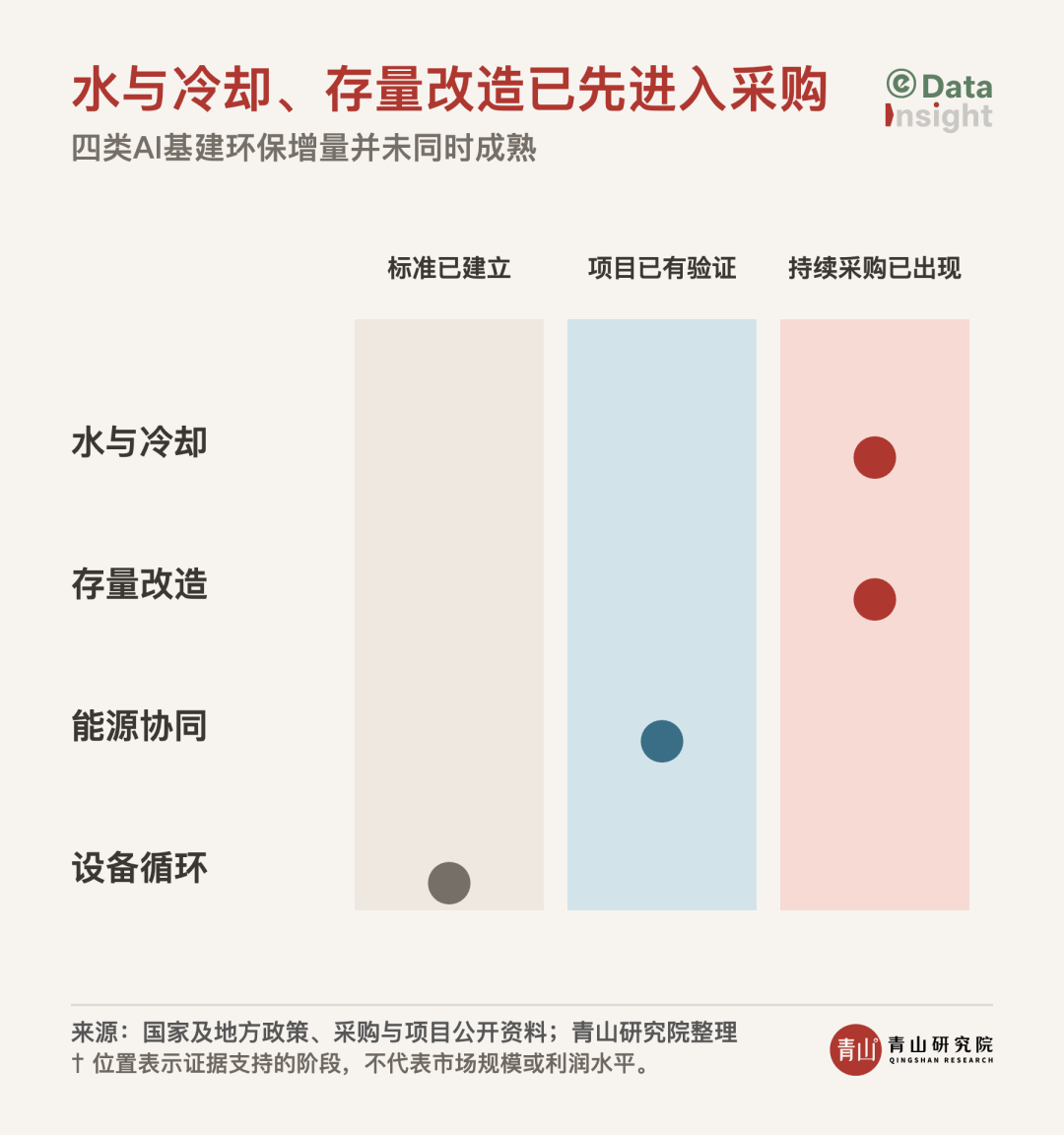

四个方向由此出现,但它们并不处在同一阶段。




水与冷却、存量绿色改造已经能找到持续维保、工程采购和绩效合同;垃圾焚烧及能源协同具有更大的系统想象力,公开实绩却仍有限;设备循环已经有标准和企业流程,利润最厚的环节又未必落在传统拆解端。

这四类增量真正值得关注的地方,不是都带有 AI 标签,而是都在重写环保企业进入客户预算的方式。


二、第一类增量 先落在水与冷却的持续运行

数据中心的冷却系统并不是一个单独设备。

从水源接入、再生水补给,到循环水水质、补水处理、排污与浓水、药剂、过滤、膜系统、在线监测和应急维修,背后是一条持续运行的水系统。

这条生意已经出现明确采购。2026 年 3 月,中国铁塔江苏分公司为南京数据中心采购 17 套水处理系统维保,合同与服务期均为两年,水处理标段含税预算 128 万元。金额并不惊人,价值在于它把“数据中心需要水处理”从技术推演变成了一张由运营方直接发出的持续服务订单。

更外层的机会正在进入园区基础设施。

郑州的再生水行动方案提出,在管网覆盖且具备条件的区域,数据中心冷却、加湿等非生活用水使用再生水的比例,2025 至 2027 年分别不低于 30%、40% 和 50%;同时支持水务经营方与用户协商建设点对点专线,并自主协商水价。

中卫数据中心集群宣和片区则已经推进污水处理及资源化利用工程。公开资料显示,该项目近期工业废水处理规模为每日 6000 立方米,远期中水厂规模为每日 2 万立方米,EPC 与环评已经推进,但尚不能写成稳定供水和运营收入。

这两类样本对应两种不同的钱。

一种由数据中心业主直接支付,购买内部系统和多年维保;另一种由水务或园区平台先投资,再通过供水、专线和运营服务建立长期关系。前者离订单更近,后者规模可能更大,但也更依赖用户协议。园区供水要变成长线收入,还要在协议里写清水质、水量、水价、备用水源和异常切换责任。

这个方向同样存在一个容易被忽略的反证:液冷并不天然增加用水,也不天然属于环保行业。

芯片冷板、服务器液冷部件和冷却介质,主要属于热管理和算力设备产业链。部分闭式循环和干式散热路线还可能减少蒸发用水,压缩传统开式冷却塔的处理需求。算力增长因此不能直接折算成冷却水量,更不能再折算成水处理市场规模。

真正能被水务和环保企业拿到的,是水源、水质、排水和可靠性责任。

只有进入设计前端,回答再生水能不能稳定使用、循环水怎样防垢防腐、浓水怎样处理、异常工况怎样切换,并在运行期持续交付,水与冷却才会从一套设备变成一门长期生意。


三、第二类增量 是不停机的存量绿色改造

新建智算中心会采用更高效的冷却和供配电系统,但未来几年更现实的市场,不会只发生在新项目。

大量传统数据中心已经运行多年。它们不能轻易停机搬迁,又要面对更高密度负载、能效约束和电费压力。存量改造由此成为一类相对成熟的增量。

北京给出了很清楚的成本信号。

《北京市存量数据中心优化工作方案(2024—2027年)》把年用电量较大、PUE 高于 1.35 的存量中心列为主要改造对象。自 2026 年起,超出能效限定值的部分可能执行差别电价;节能技改可以按节能量获得奖励,节水、降碳和可再生能源等项目最高可按纳入范围投资额的 30% 获得奖励,单个项目上限为 3000 万元。

一边是电价惩罚,一边是改造奖励,数据中心业主开始有动力把节能从倡议变成采购。

工信部 2025 年度绿色算力典型案例显示,温州滨海数据中心在无法整体搬迁或停机的条件下,改造自然冷源与机械制冷系统,节能约 35%;中国移动福州数据中心改造板式换热器、冷却塔和 AI 群控,全年可利用自然冷却接近 4000 小时,节能约 30%。

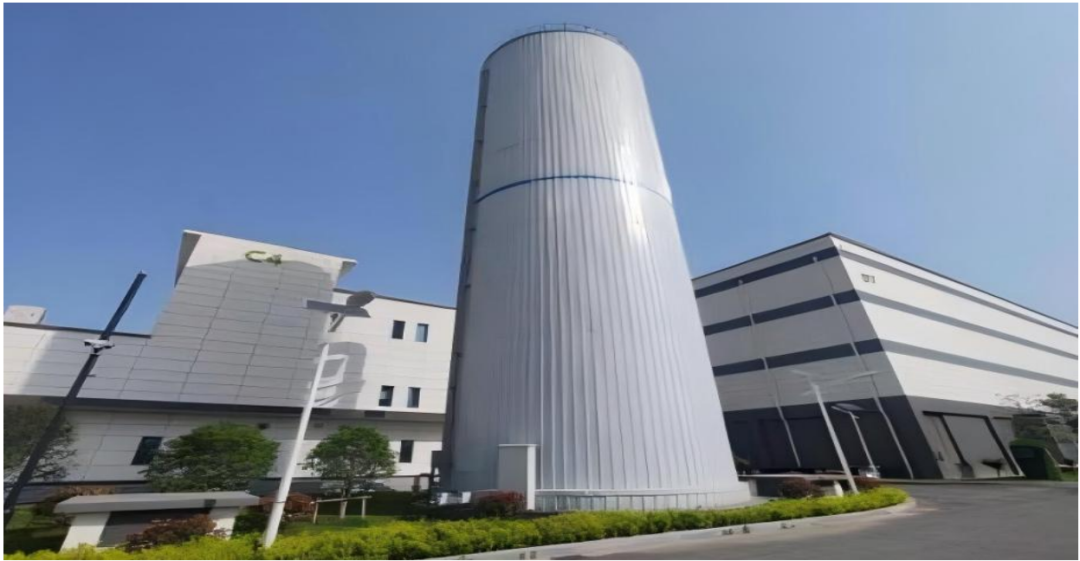

2026年1月发布的中国移动长三角(金华)数据中心D07楼蓄冷系统外观。图源:工业和信息化部

这些改造并不是把一台旧设备换成一台新设备。

冷机、冷却塔、水泵、板式换热器、蓄冷罐、气流组织、传感器和控制策略要一起调。机房不停,改造往往只能在维护窗口内分段切换;完成后再按合同基线核验 PUE 或节能量,并持续观察运行稳定性,涉及节水时再核验 WUE。

四川天府信息中心 2026 年启动的一项数据中心节能改造采购,就把这些责任写得很具体:采用合同能源管理,在线改造且不允许停机割接,节能数据需要上传集团平台;分成年限不超过三年,不含税分成总额不超过 1382 万元。项目当时仍处采购阶段,不能当成已兑现收益,却已经说明客户准备怎样买单。

这类订单可以是设备和 EPC,也可以是 EMC、合同节水、BOT 和多年综合运维。越靠近后几种方式,服务商承担的责任越重:既要融资和交付,也要建立可信基线,接受节能量核证,并在合同期内维持效果。

因此,存量改造最有价值的不是“节能设备增量”,而是把一次工程变成一份以运行结果结算的长期合同。


四、第三类增量 垃圾焚烧与算力协同仍在工程化早期

垃圾焚烧与算力协同,是四个方向里最容易被故事放大的一个。

焚烧厂有稳定发电,有蒸汽和余热;数据中心需要电力和冷量。把两者放在同一园区,似乎天然可以形成“垃圾—绿电—冷量—算力”的闭环。

但这个方向要分三层看。

第一层,是余热供热、供冷技术已经跑通。

国家能源局收录的上海黎明资源再利用中心案例显示,焚烧蒸汽驱动溴化锂机组、向园区用户输送冷冻水已经稳定运行。案例制冷能力为 2617 千瓦,中心侧设备由焚烧厂投资运营,用户侧管网和换热设备由用户投资。

这证明技术和投资边界可以成立,但服务对象是工业园区,不是数据中心。

第二层,是垃圾焚烧与智算中心开始进入工程化。



上海黎明资源再利用中心实景。图源:生态环境部

上海市国资委 2026 年 1 月发布的材料仍用“建设”描述黎明智算中心,并披露上海仪电、智谱寰宇参与项目运营与算力服务。18 兆瓦、PUE 低于 1.18、12.7 EFLOPS 等数字都是设计指标,公开资料尚不足以证明项目已经形成稳定供能、客户上架和算力收入。

第三层,才是商业合同。

垃圾焚烧厂原有收入里,政府支付的是垃圾处置费,电网购买的是上网电量。进入算力协同后,数据中心可能支付绿电 PPA、蒸汽或冷量服务费,也可能由联合项目公司投资运营。几种收入面对不同客户、不同资产和不同结算规则,不能简单相加。

绿电直连的新规则已经把生物质电源和算力设施纳入支持范围,也允许源荷不同主体通过多年 PPA 或合同能源管理合作。但项目仍要解决线路投资、备用电源、调度、产权、结算和违约责任。

广州福山的研究测算曾给出很有吸引力的能效、机架和节电数字;它们至今仍应被标注为研究测算,而不是项目实绩。

这个方向真正的增量,不在焚烧厂旁边建一座机房,而在绿电、蒸汽、冷量和算力采购能否分别落到清晰的责任主体,并由彼此衔接的长期合同完成结算。

政策通道已经打开,相邻技术已经运行,标杆项目正在推进。现阶段更准确的定位,是早期高价值方向,而不是成熟放量赛道。


五、第四类增量 退役服务器先是一笔资产账

算力设施扩张带来的另一面,是服务器、硬盘、电源和 UPS 电池逐步进入退役周期。

2026 年 5 月,GB/T 38099.3-2026《废弃电器电子产品处理要求 第 3 部分:服务器》正式实施。该系列标准由此新增服务器专门分项,分类贮存、拆解和资源化开始有了更清楚的标准边界。

但标准出现,不等于服务器会直接变成环保企业的处置费。

腾讯披露的流程显示,退役设备会先做盘点和分级,再决定内部再用、数据销毁或末端资源化:哪些整机可以继续使用,哪些部件可以拆换,哪些介质含有敏感数据,哪些才真正进入合规处理。

腾讯在 2025 年 ESG 报告中披露,公司优先通过升级、重新配置和内部再用延长服务器与办公设备寿命;当年再用设备减少电子废物 4980.3 吨,另有 759.9 吨无法再用的电子废物交给有资质机构资源化。硬盘则先消磁、破碎,再由合格机构回收。这里的数据属于企业自报,不能外推全国,却把处置顺序说得很清楚。

这个顺序决定了钱流方向。

若采用资产回购,资金方向可能与处置费相反;数据销毁也未必包含在环保处置合同里。只有不能继续使用的部分,才进入合规拆解和材料回收。

这对传统环保企业并不是坏消息,只是机会的落点发生了变化。

末端拆解仍然需要资质、污染控制和材料回收能力,但更高价值的服务位于前端:资产盘点、检测分级、数据销毁、整机和部件再用、可追溯运输、交割证明与合规处置被装进一份合同。客户最终要拿到设备清单、序列号、数据销毁记录、流转去向和处置凭证,缺少任何一项,安全责任都可能留在原资产所有者身上。

服务器循环不是一门简单的废品生意,而是一门以数据安全为闸门、以残值管理为核心、以环保合规为兜底的资产服务。

能够同时与客户的 IT、信息安全、资产管理和环保部门对接,才有机会从最后一段拆解进入全流程服务。


六、能不能吃到增量 要过四道经营关

AI 基建确实给环保行业打开了新场景,但传统业务能力不会自动转化成订单。

四个方向虽然看起来各不相同,背后却可以用四个问题判断。

第一,谁掌握采购权?

水处理维保可能由数据中心运营方采购,再生水系统可能由园区水务平台投资,能源协同可能由项目公司和算力业主共同组织,退役资产则可能由 IT、信息安全和资产管理部门主导。找错甲方,再好的技术也进不了预算。

第二,客户购买的究竟是什么结果?

数据中心不会只为“更环保”付费。它购买的是稳定供水、不停机改造、可核验节能、可调度绿电、持续冷量、数据不可恢复和资产可追溯。环保指标只有与可用性、成本和合规责任连接,才会形成采购理由。

第三,收益怎样结算?

设备销售、EPC、两年维保、EMC 分成、PPA、蒸汽冷量收费、资产回购和合规处置,现金流逻辑完全不同。项目金额大不等于利润高,标准出台也不等于客户一定支付处置费。

第四,责任能否延伸到运行期?

对数据中心而言,连续可用是最硬的约束之一。能够进入设计、监测、运维、绩效核证和应急响应的企业,比只交付一套设备的企业更接近长期收入,也要承担更高的组织成本和履约风险。

传统环保企业在水处理、能源系统、固废设施和资源化方面有基础,但要服务算力客户,还需要补上在线施工、通信与机电协同、数据接口、信息安全、性能担保和跨部门交付能力。

这轮机会不会平均落到所有环保企业头上。

更可能率先拿到订单的,是那些能把传统工艺能力翻译成算力设施运行结果,并愿意为这个结果长期负责的企业。


结语:增量环保订单正在换甲方

中国 AI 基建未来几年的扩张,确实会带来一轮环保增量。

但它不会简单复制上一轮市政基建,也不会以一个统一市场的形式到来。

水与冷却已经出现持续维保和园区工程,存量改造正在进入绩效采购,垃圾焚烧与算力协同仍要穿过工程和合同验证,退役设备循环则要先解决残值与数据安全。

四个方向的共同点,不是都能讲出一个大故事,而是环保责任都在向算力设施的运行前端移动。

这轮新基建真正值得环保行业关注的,是环保订单正在换甲方。

甲方改变以后,采购逻辑、验收方式和能力门槛都会随之改变。

AI 基建给环保行业的真正增量,不是多卖一套设备,而是把算力不能停的环境责任,变成一份能持续收费的合同。


声明:本文转自青山产业评论。本文版权归原作者所有,不代表本网站观点,仅供学习交流之用,不做商业用途。如文中的内容、图片、音频、视频等存在第三方的在先知识产权,请及时联系我们删除。
